La
montée est super agréable dans la verdure de ce printemps.
|
|
|
|

A l’arrivée à
l’embranchement du prieuré, c’est un grand panneau qui accueille le
visiteur.

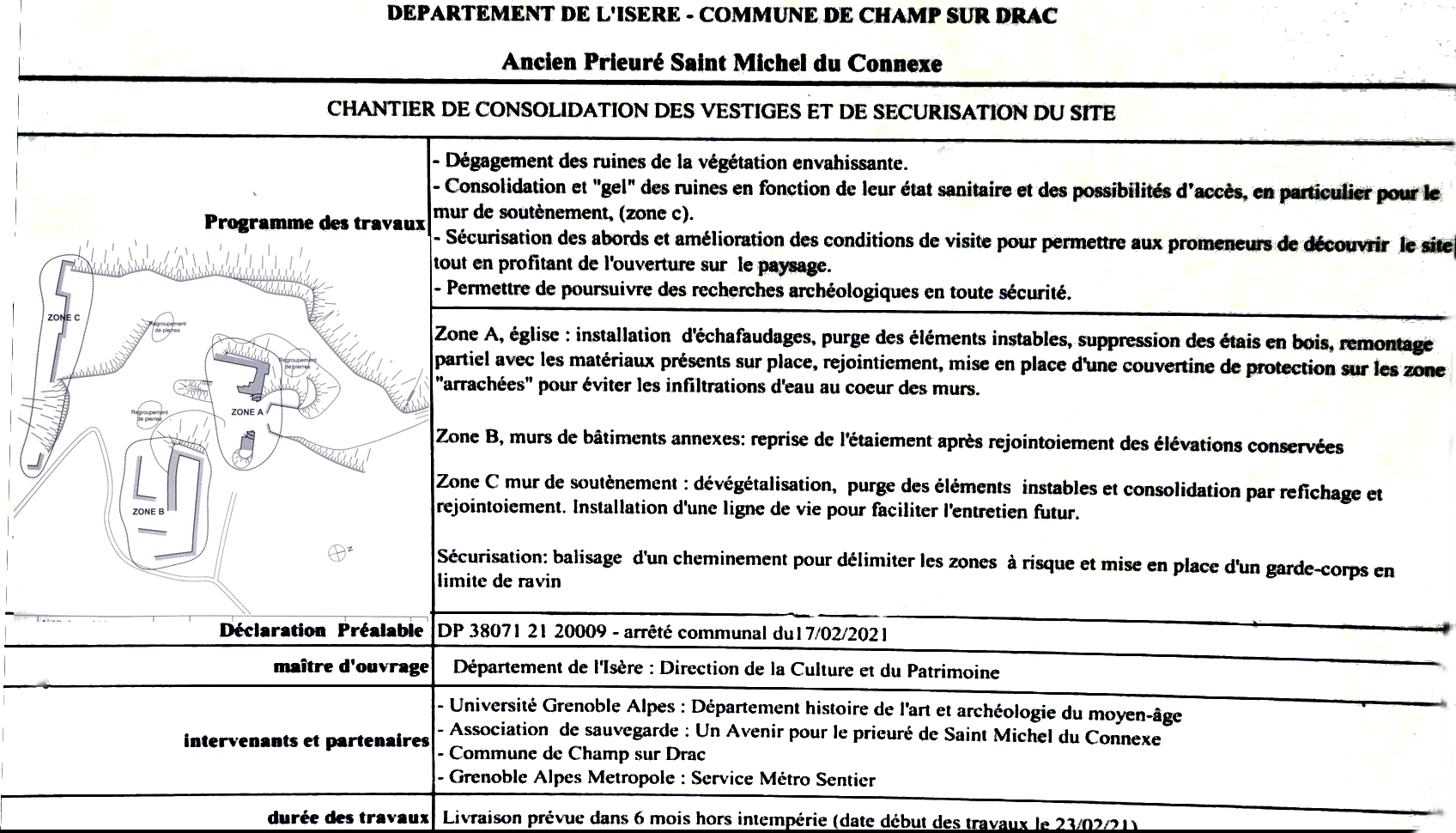

On peut y
repérer
les trois zones d’intervention et le but des travaux.
Deux seulement aujourd’hui sont en cours de sécurisation la zone A
l’église et la zone C le mur de soutènement
|
|
|
Un
panneau plus petit mentionne « covid19 » et l’on peut se demander si au
XV ième siècle un tel panneau indiquant "peste" avait été placé ? Pour
notre chantier, de nos jours, les règles de sécurité actuelles imposent
des restrictions d'accès.
|
|
|
|
Cette
réunion de chantier regroupe six personnes Mme Sylvie
Amselem, l’architecte en responsabilité du chantier divers responsables
de la maîtrise d’oeuvre et de l’entreprise, un représentant de la
mairie de Champ sur Drac, un de association, plus deux
ouvriers qui s’activent sur le chantier.
|
|
|

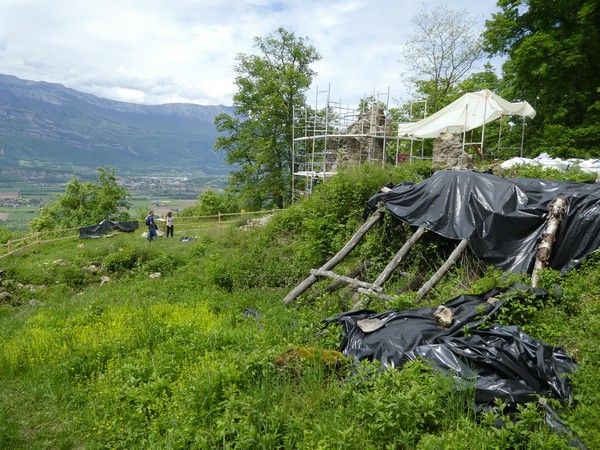

Les
différents points ont été abordés par Mme Amselem avec les responsables
au fur et à mesure de la progression dans le chantier. Je laisse le
compte rendu officiel remplir son rôle de vérification des bonnes
réalisations et prévision des interventions y compris pour
l’association, pour me cantonner dans le descriptif des réalisations.
L’impression générale est que le travail soigné déjà effectué,
renforce dans la vue générale la sensation de mise en meilleure
stabilité des éléments. Malgré la présence des échafaudages, on sent le
renforcement d’une part de la protection des murs par le
jointoiement des pierres et la protection des sommets des deux piliers.
|
|
|
|
La

remise en place d’un certain nombre de pierres redonne un
meilleur aspect aux ruines et on peut regretter qu’il ait fallut tant
de temps, et donc de chutes de pierres, pour qu’enfin les ruines soient
stabilisées.
|
|
|
|
|
|

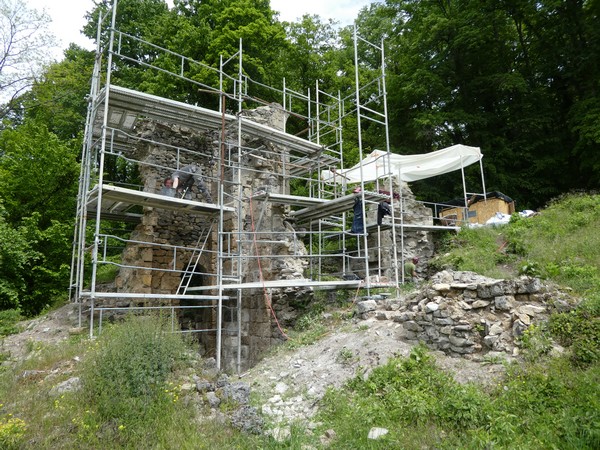

La zone de l’église est entourée de son échafaudage

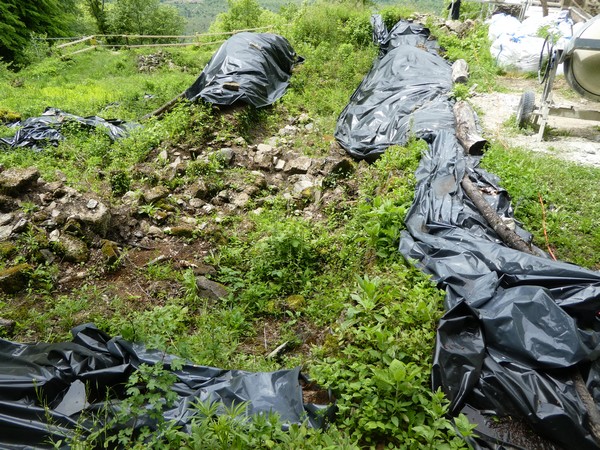

et la zone de la masure est recouverte de bâches de protection.
|
|
|
|
|
|
|
Quelques points de détails.
|
|
|
|

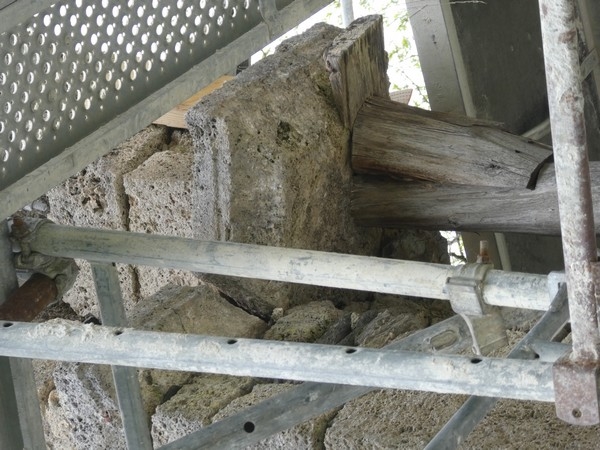

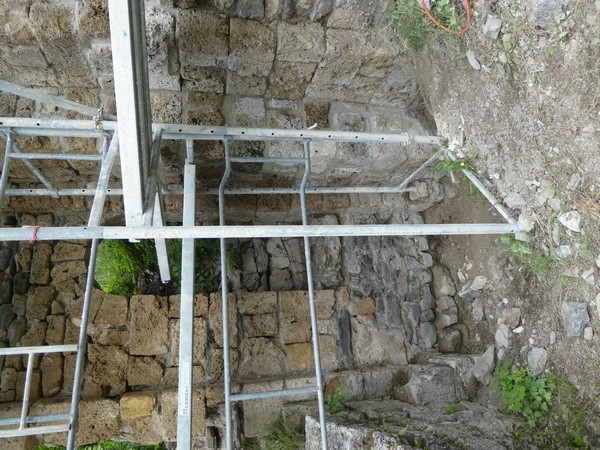

Le sommier de l’arc triomphale n’est pas encore stabilisé
mais il est renforcé par des tirants. Il est évident que sans
cela les derniers claveaux encore en place risquaient de tomber
en cours de chantier.
|
|
|
|
Le
renfort d’arête que nous avions placé sur
le côté de la porte ouest a été remplacée par de vraies pierres
avec des joints très propres, ce qui donne un aspect mieux conservé de
cette partie des ruines.
|
|
|
Avant
Pendant les travaux
Et il nous tarde bien sur « Après » le démontage des
échafaudages.
|
|
|
|
|

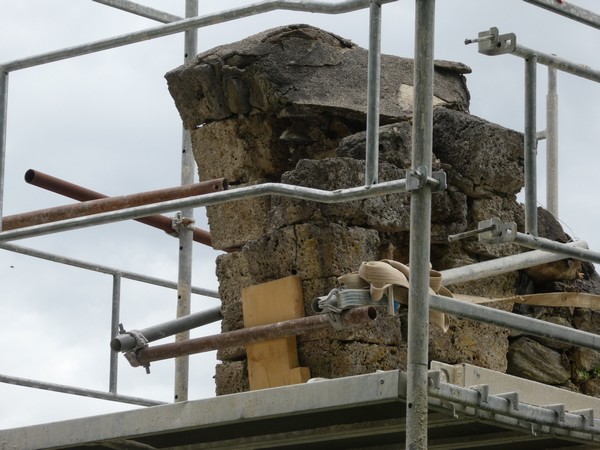

Le
pilier est, est quant à lui reconstitué dans sa partie supérieure pour

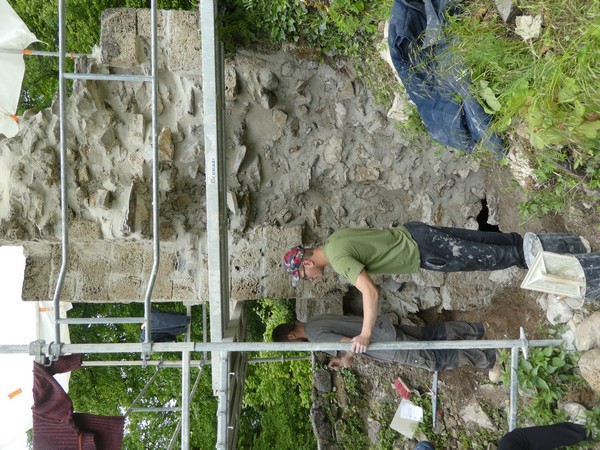

une meilleure protection contre l’eau et renforcé de bons joints sur
toute sa hauteur. A cause des pluies de ses jours-ci, il est
actuellement sous bâche pour permettre une bonne prise du mortier à la
chaux, utilisé pour les remises en état.
Avant
Pendant les travaux
|
|
|
|
|
|
|
Les pierres qui tombaient

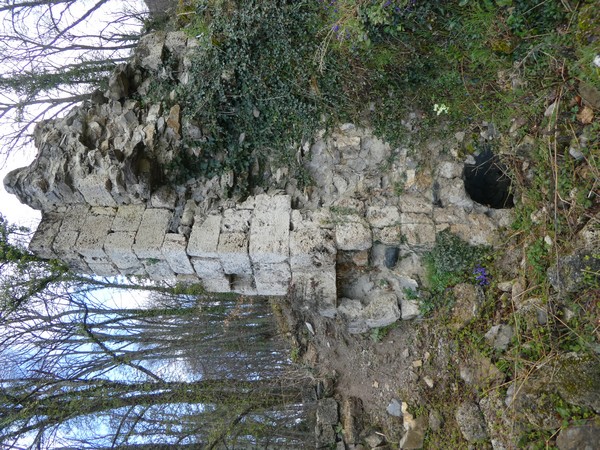

régulièrement sont désormais bien scellées. L’entrée est de la
crypte sera fermée pour éviter les accès intempestifs.
|
|
|

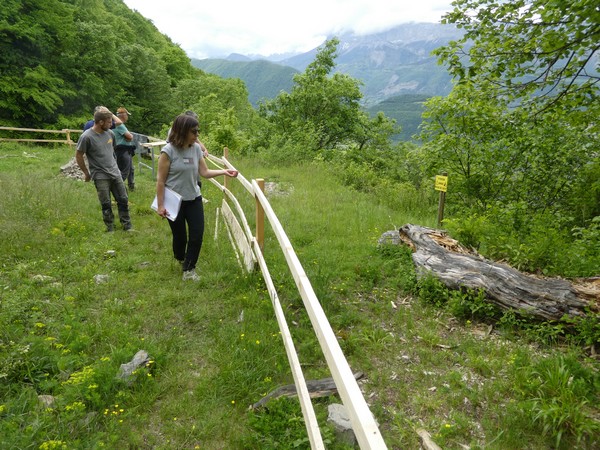

Le plateau est bordé coté aval, à environ deux mètres du bord,
pour en permettre le nettoyage de l’herbe et garantir la sécurité des
futurs visiteurs, par une barrière en bois qui sera remplacée par une
barrière définitive en métal carrée ou ronde pour la rampe et de fils
tendus en partie base. L’aspect final ne devrait donc pas entacher la
vue sur le Vercors.
|
|
|
|
|
|
Côté mur de soutènement en rond de bosse, les

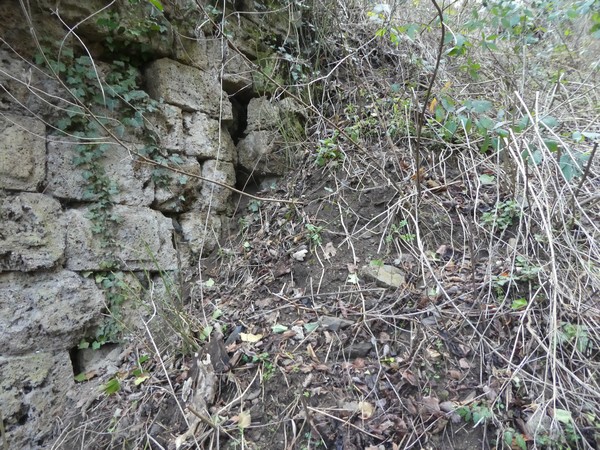

travaux ont conforté son sommet et quelques pierres retrouvées enfouies
ont été replacées.
|
|
|
|
|
|
|
Avant le dégagement !
|
|
|
